Op Ten Aard is er momenteel een gebrek aan graven. Daarom is er een uitbreiding van de begraafplaats nodig.
Er is behoefte aan ligplaatsen, colombariumwanden en urnevelden. Er is geen gehandicaptenparking aanwezig en de wandelwegen, met veel defecte stenen, zijn in slechte staat. Bovendien is de waterstand op het perceel te hoog, waardoor het te nat is om mensen te begraven.
De ontwerpopdracht voor dit project werd toegewezen aan Geels Architectenbureau in 2018 via de lopende raamovereenkomst (2017_CBS_01016).

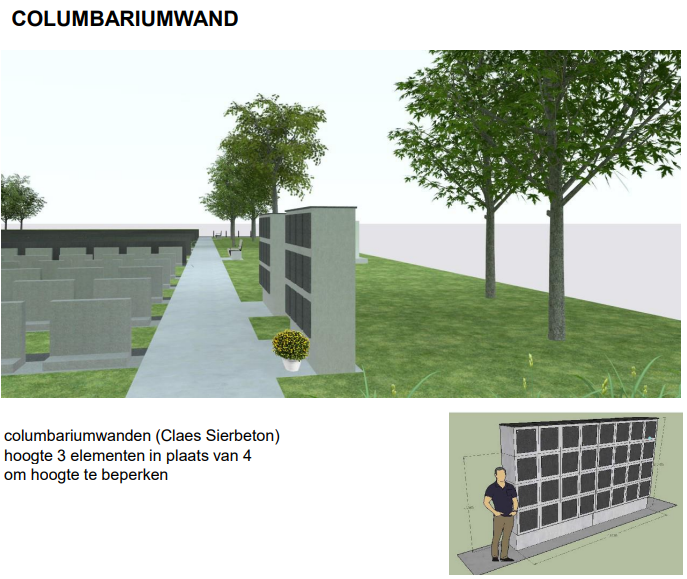

De begraafplaats wordt uitgebreid met 200 ligplaatsen, bijkomende columbariums en urnevelden. Bij deze uitbreiding is een drainage met een pompput noodzakelijk. Zo kan de grondwaterstand verlaagd worden op het nieuwe deel van het terrein. Dit om toe te laten een put te graven om mensen te begraven. Bij het bestaande kerkhof is er reeds een werkende drainage met pompput. Het afgevoerde water van de nieuwe pompput wordt net zoals het water van de bestaande pompput in bestaande grachten geheveld en komt verderop in een natuurlijke waterloop terecht.

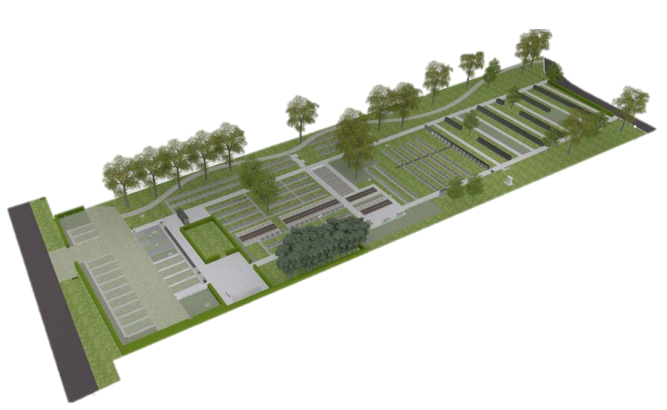

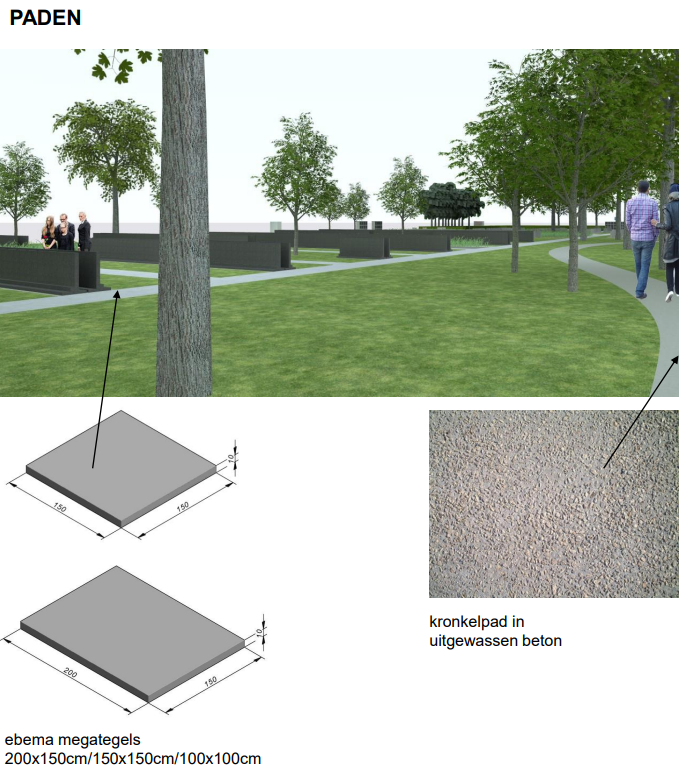

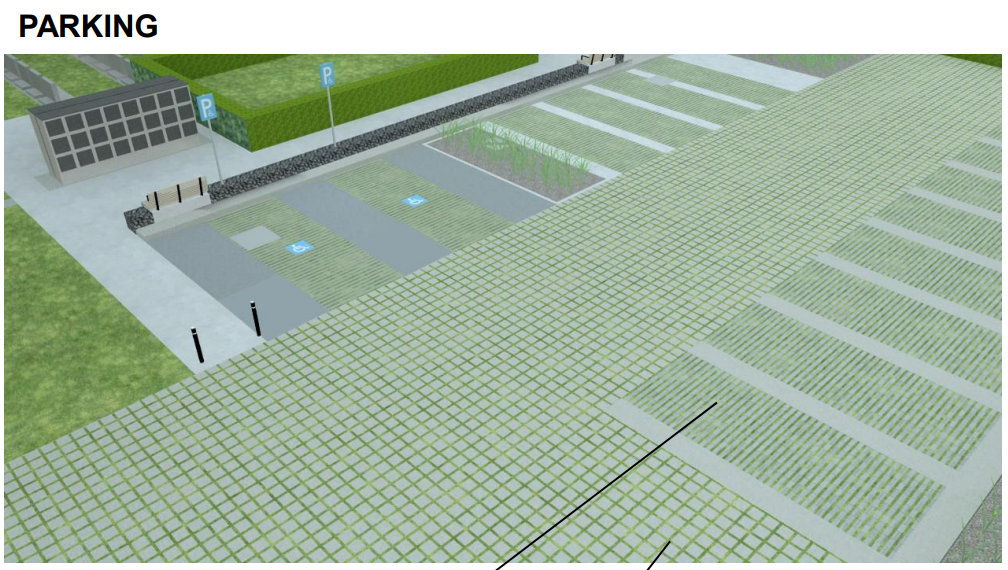

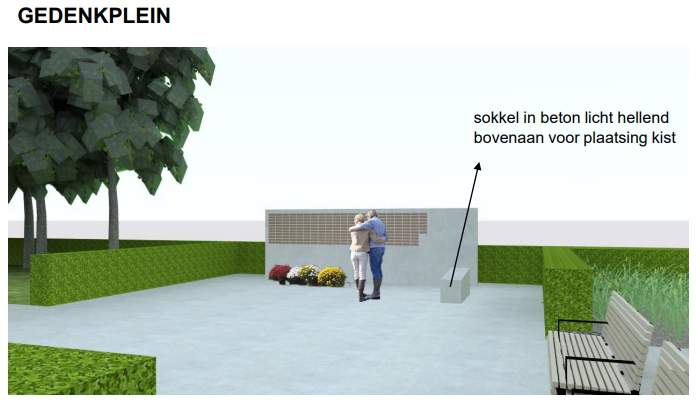

We stellen een nieuwe aanleg voor. Zowel voor het bestaande deel als het nieuwe deel. Startend aan de Vaartstraat voorzien we een nieuwe parking in waterdoorlatende tegels met een gehandicaptenparking. Er is een en gedenkplein voorzien. Een plein wat ook als plaats van afscheid fungeert naast de strooiweide. De nieuwe paden zorgen dat het oude en nieuwe deel als een geheel ervaren wordt. Je passeert onderweg het columbarium en de urnevelden. In het nieuwe deel worden hoofd aan hoofd ligplaatsen voorzien om de zones tussen de paden te vergroten en het aantal paden te verminderen. We eindigen in deze richting aan de Aardseweg.
Het project is een nieuwe trage verbindingsweg tussen Broekstraat en Aardseweg. Je kan je tot rust komen in deze groene begraafplaats en of doorwandelen.
Er wordt in het project 1325,49 m2 verharding weggebroken in de bestaande begraafplaats. In totaal wordt er op het bestaande deel en de uitbreiding samen 1672,46 m2 verharding teruggeplaatst. Hiervan is 1198 m2 gesloten verhardingen 474 m2 waterdoorlatende verharding. Gezien de begraafplaats verdubbelt in capaciteit is dit een beperkte toename.
We kunnen nog een optimalisaties doen voor de 'ontharding'. Indien de kronkelende trage weg niet wordt aangelegd, kan er een gesloten verharding van 144 m2 uitgespaard worden. In deze optie is de verbinding tussen Aardseweg en Broekstraat de begraafplaats zelf.
Na goedkeuring van dit ontwerp zullen de nodige overheidsopdrachten opgestart worden en zal hiervoor de goedkeuring gevraagd worden aan het bevoegde orgaan.
Het college van burgemeester en schepenen beslist om de uitbreiding en aanleg van de begraafplaats verder te laten uitwerken zoals opgenomen in de argumentatie door dienst patrimonium en de groendienst.
Het college van burgemeester en schepenen beslist om de kronkelende trage weg tussen Aardseweg en Broekstraat in het plan te behouden.
